化學樓綜合改造工程施工進度
簡 報
第十期
(8月31日至9月6日)
1、9月1日下午,學院在東三樓321會議室組織召開第九次監理會議。武漢華勝工程建設科技有限公司、揚州天輝實驗室裝備環保工程有限公司、武漢天遁建設有限公司安排相關人員參與會議。會議上,兩個施工方分別匯報上周工作進度和下周工作計劃,監理對施工中存在的問題進行通報。針對施工過程,各實驗室存在的尚未解決的細節問題,學院要求兩個施工方盡快安排人員進行自查,同時各實驗室在進入實驗室后要注意檢查,將發現的問題及時報給付世濤老師,付老師收集統計后,報給施工方,兩個施工方務必盡快逐一落實解決。針對施工對部分實驗室的物品造成損壞和遺失問題,經過與監理協商,得出初步解決方案如下,能找到具體造成損失的施工方的,由該施工方負責維修賠償,找不到具體造成損失的施工方的,由兩家施工方共同承擔賠償。
2、9月5日至9月6日,搬家公司進場,對存放在各層大廳、附樓走道的儀器設備,及C棟的藥品搬運回實驗室。因目前通風尚不能使用,少數實驗室選擇將試劑暫存在C棟,待通風接好后再搬回實驗室。
3、8月31日至9月6日,通風改造施工隊主要完成室內剩余未安裝通風柜、實驗臺、水槽等設備的安裝, 主樓設備層電線的鋪設,及附樓鋼結構屋面找平施工工作,為附樓鋼結構蓋瓦做準備。
4、8月31日至9月6日,水改施工隊主要解決施工遺留問題,及樓內外垃圾清理工作。按照學院要求,對地下室排水管進行移位,對污水間排水管進行更換,對各實驗室新裝水龍頭進行試水。
5、8月31日至9月6日,主樓外墻防水維修施工隊完成室外腳手架拆除工作,針對老師提出的空調無法通電、無法制冷等問題進行逐一排查解決。

附圖1 搬家公司對樓內物品進行清理

附圖2 對搬入室內的冰箱進行接線

附圖3 實驗臺安裝柜子

附圖4 走道地面清理

附圖5 樓外垃圾清理

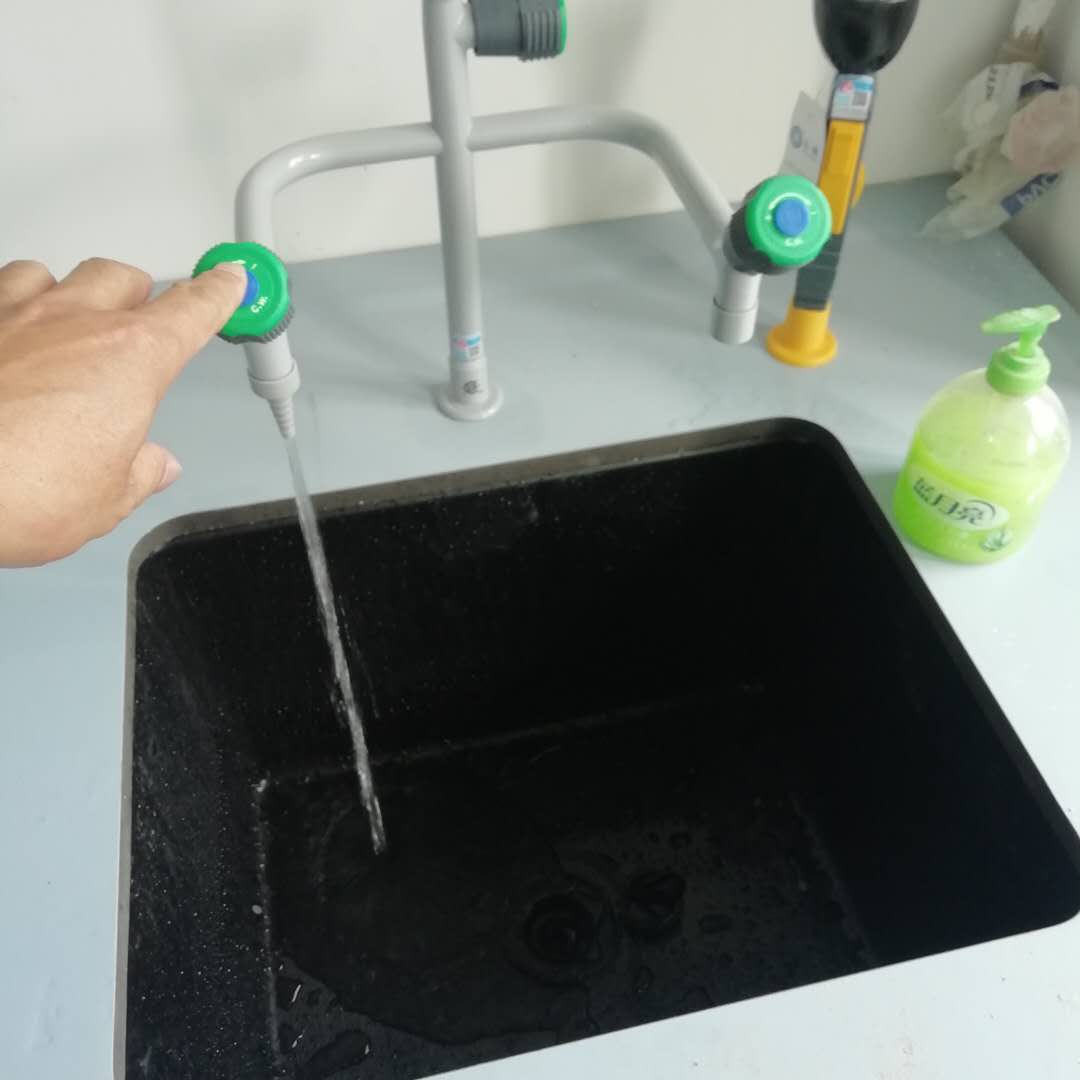

附圖6 新裝水龍頭試水

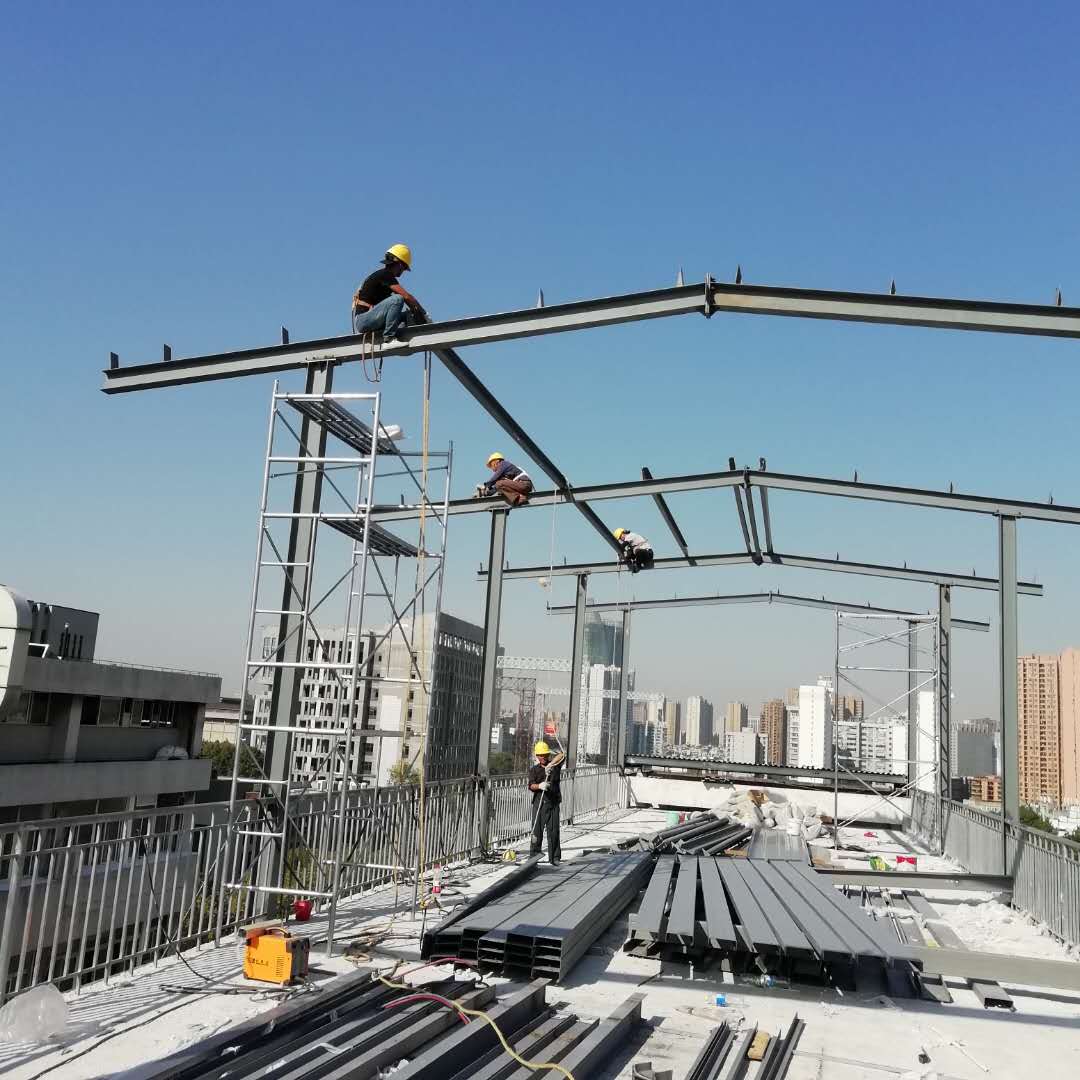

附圖7 附樓鋼結構蓋瓦前準備工作
